EOQ

什麼是 EOQ?掌握即時資料動態調整採購策略

什麼是 EOQ?掌握即時資料動態調整採購策略

什麼是 EOQ?掌握即時資料動態調整採購策略

前言:

EOQ(Economic Order Quantity,經濟訂購量)是一種用來決定「每次訂購多少物料最划算」的庫存管理方法。它的核心概念是在「訂購成本」與「庫存持有成本」之間取得最佳平衡,找出總成本最低的訂購數量。

對製造業而言,EOQ 可以協助企業避免兩種狀況,一次買太少,訂購次數太多,採購成本增加;一次買太多,庫存堆積,資金與倉儲成本增加。未來,智慧供應鏈會根據即時資料動態調整採購策略,讓未來的庫存最佳化逐漸走向 EOQ、Demand Forecasting、MRP、APS 和 AI的整合模式。

作者:

製造新觀點

閱讀時間:

42 分鐘

更新日期:

2026 年 8 月 28 日

01

EOQ 的成本構成、公式與假設

EOQ 模型最初由 Ford W. Harris 於 1913 年提出,其本質是利用微積分中的極值定理來尋找總庫存成本最低點。理解 EOQ 的第一步,是必須拆解構成總庫存成本(Total Cost, TC)的內部因子。如果缺乏對持有成本與訂購成本反向變動關係的認知,採購人員就容易掉入「為了賺取數量折扣而一次大量採購」或「為了壓低庫存而頻繁小量下單」的陷阱中,這兩種做法都會導致企業隱性營運成本的暴增。此外,了解模型的假設前提更是評估能否將理論直接套用於現實生產環境的關鍵第一步,因為現實世界中的需求與交期往往充斥著不確定性。



  1. 三大總成本構成(Total Cost, TC):

    • 訂購/設定成本(Ordering / Setup Cost): 包含下單表單處理、檢驗、物流運輸與機台換模成本,總額隨訂購批次 Q 增大而下降。

    • 持有成本(Holding / Carrying Cost): 包含倉庫租金、資金利息、保險、物料損耗與呆滯風險,總額隨訂購批次 Q 增大而直線上升。

    • 物料購買成本(Purchase Cost): 物料本身的總金額(D x C),在無批量折扣前提下為固定常數。

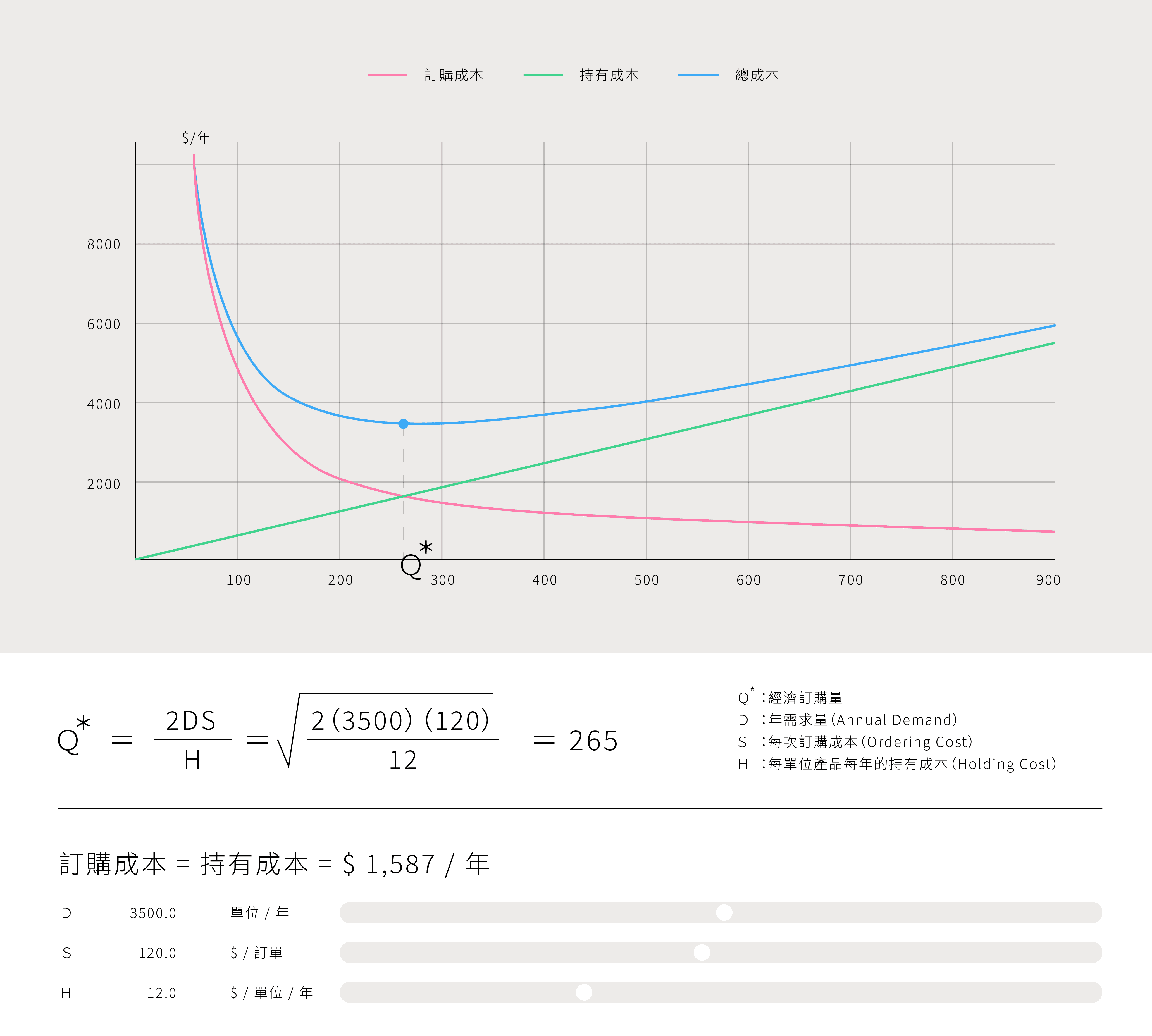

  2. 經典 EOQ 數學公式與變數定義:EOQ = (2DS / H)^0.5

    • D(Demand):預期年需求量(Units/Year)。

    • S(Ordering / Setup Cost):單次訂購固定成本或機台換模設定成本。

    • H(Holding Cost):單件物料的年持有成本,常表示為 H = C x i(C 為單價, i 為年持有成本率)。


  3. 經典 EOQ 的 5 大理想假設前提:

    • 產品的年需求量(D)為已知、均勻且固定的常數。

    • 供應商交期(Lead Time)為固定且已知的天數。

    • 不允許發生缺貨(No Stockouts)情境。

    • 物料單價(C)固定,不考慮批量折扣(Quantity Discount)。

    • 採購訂單發出後,採購數量整批同時到達入庫。

總結來說,EOQ 的數學結構透過精準計算持有成本與訂購成本的交叉點,幫助企業找到年總庫存成本最低的值。對企業而言,掌握這三大成本構成與數學公式,是建構數位化庫存管理機制的基礎。數學上的推導(即對總成本公式求導並令其等於零:dTC/dQ = 0)清楚證明了,只有當「年總訂購成本」恰好等於「年總持有成本」時,當前的訂購批量才會是全局最佳解。

然而,我們也必須嚴謹地看待經典 EOQ 所設定的五大假設條件。在真實的製造與商業環境中,需求很少是絕對均勻的,供應商的交期也常因塞港、原料短缺或物流延誤而產生變異。若企業不加思索地將這套建立於理想假設上的公式直接寫死在營運邏輯中,將可能面臨極大的庫存失衡風險。因此,理解這些假設並不是為了否定 EOQ 的價值,而是為了在實務套用時,知道何時該引入安全庫存、動態調整參數,或是結合現代化的 ERP 與 AI 工具進行彈性修正。

我們將庫存三大總成本組成與算式整理如下:


成本類別

定義與評估核心

計算公式與基準

現場痛點與控制戰略

訂購成本

(Ordering Cost, S)

每次發出採購單所產生的固定費用。與單次下單數量無關,僅與訂購次數成正比。

年總訂購成本 = (D / Q)x S

採購流程繁瑣、人工審核耗時。應導入 EDI 與電子化採購(e-Procurement)降低 S。

持有成本

(Holding Cost, H)

長期存放庫存所產生的變動費用。與平均庫存量(Q/2)與存放時間成正比。

年總持有成本 = (Q / 2)x H = (Q / 2)x (C x i)

資金積壓、倉庫空間不足、物料過期報廢風險。應優化庫存周轉率。

缺貨成本

(Shortage Cost)

因庫存耗盡無法滿足需求所產生的直接與間接損失(例如. 訂單取消、罰款、商譽受損)。

古典 EOQ 假設缺貨成本為無限大(不允許缺貨);擴展模型中視延遲交貨或失售而定。

建立安全庫存(Safety Stock)與再訂購點(ROP)機制以平抑需求波動。

總庫存成本

(Total Cost, TC)

採購成本、訂購總成本與持有總成本的加總,為 EOQ 模型中極小化的目標函數。

TC = (D x C)+(D/Q)x S + (Q/2)x H

藉由微分令導數為零,推導出最佳採購批量 EOQ = (2DS / H)^0.5 。


01

EOQ 的成本構成、公式與假設

EOQ 模型最初由 Ford W. Harris 於 1913 年提出,其本質是利用微積分中的極值定理來尋找總庫存成本最低點。理解 EOQ 的第一步,是必須拆解構成總庫存成本(Total Cost, TC)的內部因子。如果缺乏對持有成本與訂購成本反向變動關係的認知,採購人員就容易掉入「為了賺取數量折扣而一次大量採購」或「為了壓低庫存而頻繁小量下單」的陷阱中,這兩種做法都會導致企業隱性營運成本的暴增。此外,了解模型的假設前提更是評估能否將理論直接套用於現實生產環境的關鍵第一步,因為現實世界中的需求與交期往往充斥著不確定性。



  1. 三大總成本構成(Total Cost, TC):

    • 訂購/設定成本(Ordering / Setup Cost): 包含下單表單處理、檢驗、物流運輸與機台換模成本,總額隨訂購批次 Q 增大而下降。

    • 持有成本(Holding / Carrying Cost): 包含倉庫租金、資金利息、保險、物料損耗與呆滯風險,總額隨訂購批次 Q 增大而直線上升。

    • 物料購買成本(Purchase Cost): 物料本身的總金額(D x C),在無批量折扣前提下為固定常數。


  2. 經典 EOQ 數學公式與變數定義:EOQ = (2DS / H)^0.5

    • D(Demand):預期年需求量(Units/Year)。

    • S(Ordering / Setup Cost):單次訂購固定成本或機台換模設定成本。

    • H(Holding Cost):單件物料的年持有成本,常表示為 H = C x i(C 為單價, i 為年持有成本率)。


  3. 經典 EOQ 的 5 大理想假設前提:

    • 產品的年需求量(D)為已知、均勻且固定的常數。

    • 供應商交期(Lead Time)為固定且已知的天數。

    • 不允許發生缺貨(No Stockouts)情境。

    • 物料單價(C)固定,不考慮批量折扣(Quantity Discount)。

    • 採購訂單發出後,採購數量整批同時到達入庫。

總結來說,EOQ 的數學結構透過精準計算持有成本與訂購成本的交叉點,幫助企業找到年總庫存成本最低的值。對企業而言,掌握這三大成本構成與數學公式,是建構數位化庫存管理機制的基礎。數學上的推導(即對總成本公式求導並令其等於零:dTC/dQ = 0)清楚證明了,只有當「年總訂購成本」恰好等於「年總持有成本」時,當前的訂購批量才會是全局最佳解。

然而,我們也必須嚴謹地看待經典 EOQ 所設定的五大假設條件。在真實的製造與商業環境中,需求很少是絕對均勻的,供應商的交期也常因塞港、原料短缺或物流延誤而產生變異。若企業不加思索地將這套建立於理想假設上的公式直接寫死在營運邏輯中,將可能面臨極大的庫存失衡風險。因此,理解這些假設並不是為了否定 EOQ 的價值,而是為了在實務套用時,知道何時該引入安全庫存、動態調整參數,或是結合現代化的 ERP 與 AI 工具進行彈性修正。

我們將庫存三大總成本組成與算式整理如下:


成本類別

定義與評估核心

計算公式與基準

現場痛點與控制戰略

訂購成本

(Ordering Cost, S)

每次發出採購單所產生的固定費用。與單次下單數量無關,僅與訂購次數成正比。

年總訂購成本 = (D / Q)x S

採購流程繁瑣、人工審核耗時。應導入 EDI 與電子化採購(e-Procurement)降低 S。

持有成本

(Holding Cost, H)

長期存放庫存所產生的變動費用。與平均庫存量(Q/2)與存放時間成正比。

年總持有成本 = (Q / 2)x H = (Q / 2)x (C x i)

資金積壓、倉庫空間不足、物料過期報廢風險。應優化庫存周轉率。

缺貨成本

(Shortage Cost)

因庫存耗盡無法滿足需求所產生的直接與間接損失(例如. 訂單取消、罰款、商譽受損)。

古典 EOQ 假設缺貨成本為無限大(不允許缺貨);擴展模型中視延遲交貨或失售而定。

建立安全庫存(Safety Stock)與再訂購點(ROP)機制以平抑需求波動。

總庫存成本

(Total Cost, TC)

採購成本、訂購總成本與持有總成本的加總,為 EOQ 模型中極小化的目標函數。

TC = (D x C)+(D/Q)x S + (Q/2)x H

藉由微分令導數為零,推導出最佳採購批量 EOQ = (2DS / H)^0.5 。


02

導入 EOQ 的效益

對於決策者而言,他們只關心一個問題:「導入這套 EOQ 與智慧庫存系統後,到底幫公司省了多少錢?營運資金效率提升了多少?」

單純說明「庫存數量減少了」是不夠的,因為若庫存減少導致產線頻繁缺貨斷料,總體的財務損失可能遠大於省下的庫存成本。一套成功的 EOQ 效益評估體系,必須能夠全面覆蓋資金周轉效率、客戶服務水準以及總營運成本的實質降幅,為專案的投資報酬率(ROI)提供數據證明。

  1. 4 大 KPI 指標:

    • 庫存周轉率(Inventory Turnover Ratio, ITR): ITR = 銷貨成本(COGS) / 平均庫存金額。衡量庫存資產一年內旋轉轉換為銷售的次數,EOQ 導入後應呈現顯著上升。

    • 庫存可供應天數(Days of Supply, DOS): DOS = 當前庫存金額 / 每日平均銷貨成本。反映當前庫存能支撐生產或銷售的天數,理想的 EOQ 體系能將 DOS 壓縮至健康區間。

    • 訂單滿足率與 OTIF(On-Time In-Full): 衡量庫存優化過程中是否影響客戶權益,確保在壓低庫存的同時,準時完整交貨率仍維持在 95% 以上高水準。

    • 呆滯庫存比率(Sluggish Inventory Ratio): 超過一定期限未動用的庫存金額占總庫存金額的比例,精準的 EOQ 能顯著降低呆滯料產生。


  2. 3 個財務效益維度:

    • 營運資金(Working Capital)釋放量: 直接計算平均庫存金額下降所釋放出的現金流量,企業可將此資金用於研發或高回報投資。

    • 總庫存持有與採購處理成本降幅: 比較導入前後,年總持有成本(利息、倉儲、保險)與年總訂購 / 換模成本的實際節省總額。

    • 現金週轉循環(Cash Conversion Cycle, CCC)縮短天數: 庫存周轉天數(DIO)的下降會直接縮短 CCC,加速企業整體的現金回籠速度。

這四大 KPI 與三大財務維度,確保企業在追求庫存極小化的同時,兼顧了營運安全與客戶滿意度。我們應重點強調「營運資金的釋放」與「現金週轉循環(CCC)的改善」。透過將 EOQ 的優化成果量化為具體的財務指標,能清楚證明資材與採購部門轉變為「價值創造中心」的效益。

02

導入 EOQ 的效益

對於決策者而言,他們只關心一個問題:「導入這套 EOQ 與智慧庫存系統後,到底幫公司省了多少錢?營運資金效率提升了多少?」

單純說明「庫存數量減少了」是不夠的,因為若庫存減少導致產線頻繁缺貨斷料,總體的財務損失可能遠大於省下的庫存成本。一套成功的 EOQ 效益評估體系,必須能夠全面覆蓋資金周轉效率、客戶服務水準以及總營運成本的實質降幅,為專案的投資報酬率(ROI)提供數據證明。

  1. 4 大 KPI 指標:

    • 庫存周轉率(Inventory Turnover Ratio, ITR): ITR = 銷貨成本(COGS) / 平均庫存金額。衡量庫存資產一年內旋轉轉換為銷售的次數,EOQ 導入後應呈現顯著上升。

    • 庫存可供應天數(Days of Supply, DOS): DOS = 當前庫存金額 / 每日平均銷貨成本。反映當前庫存能支撐生產或銷售的天數,理想的 EOQ 體系能將 DOS 壓縮至健康區間。

    • 訂單滿足率與 OTIF(On-Time In-Full): 衡量庫存優化過程中是否影響客戶權益,確保在壓低庫存的同時,準時完整交貨率仍維持在 95% 以上高水準。

    • 呆滯庫存比率(Sluggish Inventory Ratio): 超過一定期限未動用的庫存金額占總庫存金額的比例,精準的 EOQ 能顯著降低呆滯料產生。


  2. 3 個財務效益維度:

    • 營運資金(Working Capital)釋放量: 直接計算平均庫存金額下降所釋放出的現金流量,企業可將此資金用於研發或高回報投資。

    • 總庫存持有與採購處理成本降幅: 比較導入前後,年總持有成本(利息、倉儲、保險)與年總訂購 / 換模成本的實際節省總額。

    • 現金週轉循環(Cash Conversion Cycle, CCC)縮短天數: 庫存周轉天數(DIO)的下降會直接縮短 CCC,加速企業整體的現金回籠速度。

這四大 KPI 與三大財務維度,確保企業在追求庫存極小化的同時,兼顧了營運安全與客戶滿意度。我們應重點強調「營運資金的釋放」與「現金週轉循環(CCC)的改善」。透過將 EOQ 的優化成果量化為具體的財務指標,能清楚證明資材與採購部門轉變為「價值創造中心」的效益。

03

ROP 的計算要素與供應商交期

即使利用 EOQ 算出了每次應該買 1,000 件物料,但到底應該在倉庫剩下多少庫存時發出採購單,才不會導致產線斷料或庫存爆倉?這就是再訂購點(Reorder Point, ROP)所要解答的核心問題。

EOQ 與 ROP 是庫存管理中相輔相成的,簡單來說,EOQ 解決的是「一次要買多少(How Much)」的批量問題,而 ROP 解決的則是「什麼時候該下單(When to Order)」的時間點問題。在供應鏈中,供應商交期(Lead Time)很少是絕對穩定的,全球化供應鏈的複雜度使得交期延誤成為常態。因此,如何將供應商交期波動、每日消耗速率變化,以及安全庫存(Safety Stock, SS)整合進 ROP 模型中,相對重要。

  1. ROP 的 3 大計算要素:

    • 每日平均需求量(d): 將預估年需求量或季度需求量除以實際營運天數所得出的每日消耗速率。

    • 供應商預計交期(L): 從採購單正式發出、供應商備貨、運輸到最終驗收入庫所需的總天數(Lead Time)。

    • 安全庫存(Safety Stock, SS): 用以吸收需求暴增或交期延誤等不確定性風險的緩衝庫存量。


  2. 供應商交期的影響:

    • 交期延長引發斷料風險: 若供應商交期從 10 天無預警拉長至 15 天,而 ROP 未同步調升,現有庫存將在貨物到達前耗盡,導致產線停工待料(Stockout)。

    • 交期變異數增加安全庫存需求: 當供應商交期的標準差越大,企業為了維持相同的服務水準(Service Level),必須呈非線性地增加安全庫存量。

    • 交期縮短導致庫存堆疊: 若供應商提早交貨而採購系統未動態修正 ROP,到貨時機過早將使倉庫平均庫存水位異常升高,增加資金資金占用成本。

一個動態且準確的 ROP 機制,能夠在庫存水位下降至警示線時自動發出採購訊號,確保新批次的物料(數量為 EOQ)能在舊庫存(包含安全庫存)消耗完畢前到貨。這種 timing 的精確掌控,是企業降低資金占用並維持高訂單滿足率的關鍵。

對於供應鏈管理者而言,絕不能將 ROP 視為一個靜態不變的數值。由於供應商交期常受原料缺貨、海關查驗或物流運力影響而產生波動,企業必須將「交期波動率」作為重要參數納入 ROP 的常態性檢討中。

03

ROP 的計算要素與供應商交期

即使利用 EOQ 算出了每次應該買 1,000 件物料,但到底應該在倉庫剩下多少庫存時發出採購單,才不會導致產線斷料或庫存爆倉?這就是再訂購點(Reorder Point, ROP)所要解答的核心問題。

EOQ 與 ROP 是庫存管理中相輔相成的,簡單來說,EOQ 解決的是「一次要買多少(How Much)」的批量問題,而 ROP 解決的則是「什麼時候該下單(When to Order)」的時間點問題。在供應鏈中,供應商交期(Lead Time)很少是絕對穩定的,全球化供應鏈的複雜度使得交期延誤成為常態。因此,如何將供應商交期波動、每日消耗速率變化,以及安全庫存(Safety Stock, SS)整合進 ROP 模型中,相對重要。

  1. ROP 的 3 大計算要素:

    • 每日平均需求量(d): 將預估年需求量或季度需求量除以實際營運天數所得出的每日消耗速率。

    • 供應商預計交期(L): 從採購單正式發出、供應商備貨、運輸到最終驗收入庫所需的總天數(Lead Time)。

    • 安全庫存(Safety Stock, SS): 用以吸收需求暴增或交期延誤等不確定性風險的緩衝庫存量。


  2. 供應商交期的影響:

    • 交期延長引發斷料風險: 若供應商交期從 10 天無預警拉長至 15 天,而 ROP 未同步調升,現有庫存將在貨物到達前耗盡,導致產線停工待料(Stockout)。

    • 交期變異數增加安全庫存需求: 當供應商交期的標準差越大,企業為了維持相同的服務水準(Service Level),必須呈非線性地增加安全庫存量。

    • 交期縮短導致庫存堆疊: 若供應商提早交貨而採購系統未動態修正 ROP,到貨時機過早將使倉庫平均庫存水位異常升高,增加資金資金占用成本。

一個動態且準確的 ROP 機制,能夠在庫存水位下降至警示線時自動發出採購訊號,確保新批次的物料(數量為 EOQ)能在舊庫存(包含安全庫存)消耗完畢前到貨。這種 timing 的精確掌控,是企業降低資金占用並維持高訂單滿足率的關鍵。

對於供應鏈管理者而言,絕不能將 ROP 視為一個靜態不變的數值。由於供應商交期常受原料缺貨、海關查驗或物流運力影響而產生波動,企業必須將「交期波動率」作為重要參數納入 ROP 的常態性檢討中。

04

落實 EOQ 的批量邏輯與設定

如何在物料需求規劃(MRP)系統的運算邏輯中,正確認定並設定 EOQ 參數,使系統能根據銷售訂單與主生產排程(MPS),自動算出最佳的採購建議單(PR)與生產建議單(MO)。

從許多企業來看,MRP 系統是產線運作的主幹,它透過 BOM 來計算出零組件的淨需求(Net Requirement)。然而,當淨需求產生後,系統必須依據預先設定好的「批量規則(Lot-sizing Rules)」將需求轉化為實際的採購批次。這正是 EOQ 理論與企業 IT 系統整合的地方。如果 ERP 主檔(Master Data)中的 EOQ 設定不當,系統產生的採購建議可能會遠離實際需求,造成倉庫充斥著大量不常用零組件,或是產生無數微小的採購單張。

  1. MRP 系統中的 4 大主流批量設定邏輯:

    • EOQ(經濟訂購量): 系統直接引用靜態或動態計算出的 EOQ 值作為固定下單批量,適用於需求穩定、重複性高的 A/B 類標準物料。

    • L4L(Lot-for-Lot,按需訂購): 訂購量完全等於當期的淨需求量,不產生任何多餘庫存,適用於昂貴、客製化或易變質物料。

    • POQ(Period Order Quantity,定期訂購量): 將 EOQ 轉換為固定時間週期(例如將 EOQ 除以週需求得出每 2 週訂一次),將多個週期的需求合併下單。

    • Fixed Lot Size(固定批量): 依據包裝規範(例如. 一托盤、一整箱)設定固定倍數,系統自動將淨需求無條件進位至固定批量的倍數。


  2. 企業在 ERP/MRP 中落實 EOQ 的 3 個設定挑戰:

    • 主檔參數呆滯與維護成本高: ERP 主檔中的單次訂購成本 S 與持有成本率 i 常年未更新,導致 MRP 依然採用數年前舊數據算出的 EOQ 進行下單。

    • 忽略邊界約束條件: 經典 EOQ 未考慮倉庫容積限制、資金預算上限或供應商的產能瓶頸,導致 MRP 建議的 EOQ 批次在現實中無法執行。

    • BOM 多階層需求扭曲(鞭梢效應): 在多階層 MRP 展開中,若每一階層都獨立套用 EOQ 批量,將導致底層原物料的需求波動被嚴重放大。

透過將 EOQ 演算法嵌入 MRP 的批量計算邏輯中,企業能夠實現從需求預測、淨需求展開到自動產生採購建議的自動化,提升了資材管理的效率與準確度。

然而,資訊系統的運算品質高度仰賴「輸入數據的品質(Garbage in, Garbage out)」。企業若想在 ERP 中成功發揮 EOQ 的價值,就必須建立一套常態性的主檔數據維護機制,定期根據市場價格、倉儲費用與人工成本重新校正 S 與 H 參數。同時,資材團隊必須針對物料屬性(例如. ABC 分級或常用件/專用件)彈性切換 EOQ、L4L 或 POQ 規則,避免一刀切式的設定,才能確保 ERP 系統產生的採購指令既符合成本效益,又貼近實際營運現狀。

04

落實 EOQ 的批量邏輯與設定

如何在物料需求規劃(MRP)系統的運算邏輯中,正確認定並設定 EOQ 參數,使系統能根據銷售訂單與主生產排程(MPS),自動算出最佳的採購建議單(PR)與生產建議單(MO)。

從許多企業來看,MRP 系統是產線運作的主幹,它透過 BOM 來計算出零組件的淨需求(Net Requirement)。然而,當淨需求產生後,系統必須依據預先設定好的「批量規則(Lot-sizing Rules)」將需求轉化為實際的採購批次。這正是 EOQ 理論與企業 IT 系統整合的地方。如果 ERP 主檔(Master Data)中的 EOQ 設定不當,系統產生的採購建議可能會遠離實際需求,造成倉庫充斥著大量不常用零組件,或是產生無數微小的採購單張。

  1. MRP 系統中的 4 大主流批量設定邏輯:

    • EOQ(經濟訂購量): 系統直接引用靜態或動態計算出的 EOQ 值作為固定下單批量,適用於需求穩定、重複性高的 A/B 類標準物料。

    • L4L(Lot-for-Lot,按需訂購): 訂購量完全等於當期的淨需求量,不產生任何多餘庫存,適用於昂貴、客製化或易變質物料。

    • POQ(Period Order Quantity,定期訂購量): 將 EOQ 轉換為固定時間週期(例如將 EOQ 除以週需求得出每 2 週訂一次),將多個週期的需求合併下單。

    • Fixed Lot Size(固定批量): 依據包裝規範(例如. 一托盤、一整箱)設定固定倍數,系統自動將淨需求無條件進位至固定批量的倍數。


  2. 企業在 ERP/MRP 中落實 EOQ 的 3 個設定挑戰:

    • 主檔參數呆滯與維護成本高: ERP 主檔中的單次訂購成本 S 與持有成本率 i 常年未更新,導致 MRP 依然採用數年前舊數據算出的 EOQ 進行下單。

    • 忽略邊界約束條件: 經典 EOQ 未考慮倉庫容積限制、資金預算上限或供應商的產能瓶頸,導致 MRP 建議的 EOQ 批次在現實中無法執行。

    • BOM 多階層需求扭曲(鞭梢效應): 在多階層 MRP 展開中,若每一階層都獨立套用 EOQ 批量,將導致底層原物料的需求波動被嚴重放大。

透過將 EOQ 演算法嵌入 MRP 的批量計算邏輯中,企業能夠實現從需求預測、淨需求展開到自動產生採購建議的自動化,提升了資材管理的效率與準確度。

然而,資訊系統的運算品質高度仰賴「輸入數據的品質(Garbage in, Garbage out)」。企業若想在 ERP 中成功發揮 EOQ 的價值,就必須建立一套常態性的主檔數據維護機制,定期根據市場價格、倉儲費用與人工成本重新校正 S 與 H 參數。同時,資材團隊必須針對物料屬性(例如. ABC 分級或常用件/專用件)彈性切換 EOQ、L4L 或 POQ 規則,避免一刀切式的設定,才能確保 ERP 系統產生的採購指令既符合成本效益,又貼近實際營運現狀。

05

EOQ 模型轉型的痛點與方向

當傳統工廠逐步邁向高度自動化、柔性生產以及少樣多量的客製化製造時代,誕生於百年前傳統大批量生產背景下的 EOQ 模型,是否已經過時?如果沒有過時,它又該如何進行現代化轉型,以適應高頻率換線與動態排程的智慧製造環境?

在工業 4.0 的架構下,資訊科技(IT)與營運科技(OT)的整合, IoT 感測器與 MES,工廠能夠即時取得機台狀態、生產進度與設備整體有效性(OEE)。這種數據透明度改變了傳統 EOQ 中許多被視為常數的變數。例如,隨著快速換模(SMED)技術的導入,機台設定成本(Setup Cost, S)被壓縮,這直接衝擊了最佳生產批量(EPQ/EOQ)的計算。

  1. 3 大痛點:

    • 靜態假設無法適應少量多樣(High-Mix Low-Volume): 客製化訂單導致產品生命週期縮短,物料需求呈現劇烈離散波動,傳統年化固定需求 D 完全失效。

    • 機台設定成本(S)動態下降: 智慧工廠推行 SMED 與自動化換模,使 S 大幅降低,若仍以舊有 S 值計算,將導致生產批次過大,違背精實生產(Lean)原則。

    • 忽視有限產能限制: 傳統 EOQ 假設產能無限,但在智慧製造排程中,多產品共享有限機台,過大的批次會造成嚴重的瓶頸工序堵塞。


  2. 3 個演進方向:

    • 從 static EOQ 轉向動態批量算法(Dynamic Lot-Sizing): 引入如 Wagner-Whitin 演算法或 Part-Period Balancing (PPB),根據 MES 回傳的未來數週真實需求,動態計算各期最佳批次。

    • OT 數據驅動的即時參數修正(Real-time Parameter Updating): 結合 MES 與 IoT 數據,根據當前機台實際 OEE、即時電力與換模工時,動態更新 S 參數以求出即時最佳批次。

    • 整合精實生產的單件流(Single-Piece Flow)優化: 在智慧單元(Smart Cell)中,將 EOQ 作為邊界約束,透過自動化手段將 S 逼近於零,從而使最佳生產批量趨近於 1。

這種轉變的背後,代表著製造業營運的升級,透過 OT 與 IT 的融合,企業得以精準量化每一個換模動作、每一度電與每一分鐘的等待成本。當智慧製造成功將機台設定成本 S 壓低時,EOQ 算出的最佳批次自然會隨之縮小,這恰好與精實生產所追求的「消除浪費、降低 WIP 庫存」目標不謀而合。智慧製造推動團隊應將 EOQ 視為優化生產效率的動態儀表板,藉由數據驅動的動態批量模型,實現彈性與最低成本的雙贏。

古典 EOQ 模型建立於高度理想化的環境中,了解其假設與實務運營差異,是進行模型調校與擴展的基礎:


維度

傳統 EOQ 模型假設 (Theoretical Assumptions)

現代製造業/供應鏈實務現實 (Real-world Reality)

需求模式 (Demand)

已知且恆定 (Known & Constant):需求速率隨時間平滑固定,無季節性與突發波動。

動態且劇烈波動 (Dynamic & Volatile):受長鞭效應(Bullwhip Effect)與急單影響,呈非線性變化。

前置時間 (Lead Time)

固定且已知 (Known & Constant):下單到到貨的時間精準無誤。

不確定性高 (Uncertain):地緣政治、物流塞港、原物料缺料導致交期經常延誤。

價格與數量折扣

單價固定 (Constant Price):無數量折扣(Quantity Discount),單價不隨批量改變。

階梯式折扣 (Tiered Pricing):供應商普遍提供階梯式批量折扣(Volume Discount)。

到貨型態 (Delivery)

瞬時整批到貨 (Instantaneous Delivery):訂購量 $Q$ 於一瞬間全部入庫。

分批與連續交貨 (Non-instantaneous):生產需要時間,呈邊生產邊入庫型態(適用 EPQ 模型)。

缺貨與品質 (Defects)

不允許缺貨且 100% 良品:產品品質完全無瑕疵,生產或交貨無報廢率。

存在良率與損耗:存在進料檢驗瑕疵率、開機試車不良與運輸損毀。

產品壽命 (Lifecycle)

無限期存放 (Infinite Life):物品不會腐壞、變質、過期或過時。

生命週期縮短:消費電子與半導體產品迭代極快,過時報廢(Obsolescence)風險高。


05

EOQ 模型轉型的痛點與方向

當傳統工廠逐步邁向高度自動化、柔性生產以及少樣多量的客製化製造時代,誕生於百年前傳統大批量生產背景下的 EOQ 模型,是否已經過時?如果沒有過時,它又該如何進行現代化轉型,以適應高頻率換線與動態排程的智慧製造環境?

在工業 4.0 的架構下,資訊科技(IT)與營運科技(OT)的整合, IoT 感測器與 MES,工廠能夠即時取得機台狀態、生產進度與設備整體有效性(OEE)。這種數據透明度改變了傳統 EOQ 中許多被視為常數的變數。例如,隨著快速換模(SMED)技術的導入,機台設定成本(Setup Cost, S)被壓縮,這直接衝擊了最佳生產批量(EPQ/EOQ)的計算。

  1. 3 大痛點:

    • 靜態假設無法適應少量多樣(High-Mix Low-Volume): 客製化訂單導致產品生命週期縮短,物料需求呈現劇烈離散波動,傳統年化固定需求 D 完全失效。

    • 機台設定成本(S)動態下降: 智慧工廠推行 SMED 與自動化換模,使 S 大幅降低,若仍以舊有 S 值計算,將導致生產批次過大,違背精實生產(Lean)原則。

    • 忽視有限產能限制: 傳統 EOQ 假設產能無限,但在智慧製造排程中,多產品共享有限機台,過大的批次會造成嚴重的瓶頸工序堵塞。


  2. 3 個演進方向:

    • 從 static EOQ 轉向動態批量算法(Dynamic Lot-Sizing): 引入如 Wagner-Whitin 演算法或 Part-Period Balancing (PPB),根據 MES 回傳的未來數週真實需求,動態計算各期最佳批次。

    • OT 數據驅動的即時參數修正(Real-time Parameter Updating): 結合 MES 與 IoT 數據,根據當前機台實際 OEE、即時電力與換模工時,動態更新 S 參數以求出即時最佳批次。

    • 整合精實生產的單件流(Single-Piece Flow)優化: 在智慧單元(Smart Cell)中,將 EOQ 作為邊界約束,透過自動化手段將 S 逼近於零,從而使最佳生產批量趨近於 1。

這種轉變的背後,代表著製造業營運的升級,透過 OT 與 IT 的融合,企業得以精準量化每一個換模動作、每一度電與每一分鐘的等待成本。當智慧製造成功將機台設定成本 S 壓低時,EOQ 算出的最佳批次自然會隨之縮小,這恰好與精實生產所追求的「消除浪費、降低 WIP 庫存」目標不謀而合。智慧製造推動團隊應將 EOQ 視為優化生產效率的動態儀表板,藉由數據驅動的動態批量模型,實現彈性與最低成本的雙贏。

古典 EOQ 模型建立於高度理想化的環境中,了解其假設與實務運營差異,是進行模型調校與擴展的基礎:


維度

傳統 EOQ 模型假設 (Theoretical Assumptions)

現代製造業/供應鏈實務現實 (Real-world Reality)

需求模式 (Demand)

已知且恆定 (Known & Constant):需求速率隨時間平滑固定,無季節性與突發波動。

動態且劇烈波動 (Dynamic & Volatile):受長鞭效應(Bullwhip Effect)與急單影響,呈非線性變化。

前置時間 (Lead Time)

固定且已知 (Known & Constant):下單到到貨的時間精準無誤。

不確定性高 (Uncertain):地緣政治、物流塞港、原物料缺料導致交期經常延誤。

價格與數量折扣

單價固定 (Constant Price):無數量折扣(Quantity Discount),單價不隨批量改變。

階梯式折扣 (Tiered Pricing):供應商普遍提供階梯式批量折扣(Volume Discount)。

到貨型態 (Delivery)

瞬時整批到貨 (Instantaneous Delivery):訂購量 $Q$ 於一瞬間全部入庫。

分批與連續交貨 (Non-instantaneous):生產需要時間,呈邊生產邊入庫型態(適用 EPQ 模型)。

缺貨與品質 (Defects)

不允許缺貨且 100% 良品:產品品質完全無瑕疵,生產或交貨無報廢率。

存在良率與損耗:存在進料檢驗瑕疵率、開機試車不良與運輸損毀。

產品壽命 (Lifecycle)

無限期存放 (Infinite Life):物品不會腐壞、變質、過期或過時。

生命週期縮短:消費電子與半導體產品迭代極快,過時報廢(Obsolescence)風險高。


06

AI 在 EOQ 的場景與價值

如何利用近年突破性的生成式 AI(Generative AI)、大型語言模型(LLM)以及自主 AI Agent(AI 代理人)技術,突破傳統 EOQ 模型在面對複雜外部環境時的侷限性,建構具備自適應能力的「智慧化自主供應鏈」。

傳統的 EOQ 運算極度依賴結構化的內部歷史數據,且無法有效處理非結構化或即時變化的外部資訊,例如全球航運運費暴漲、地緣政治風險、極端氣候預警或是供應商財務危機。隨著生成式 AI 技術的成熟,企業現在能夠透過 Multi-Agent 架構,讓不同的 AI Agent 分別扮演「需求預測師」、「價格談判官」與「物流風險評估員」,在背後實時進行千百次模擬,動態輸出最適化的 EOQ 與採購策略,這將徹底顛覆傳統庫存管理的作業模式。

  1. EOQ 的 3 大應用場景:

    • 非結構化數據整合與動態需求(D)預測: AI 整合新聞、氣象、社群輿情與總體經濟數據,透過 Transformer 時間序列模型將傳統靜態的 D 轉化為高度精準的動態需求機率分布。

    • Multi-Agent 協同決策與邊界條件模擬: 「需求 Agent」預測銷售、「採購 Agent」評估 MOQ 與折扣、「物流 Agent」即時抓取運費,多 Agent 共同協商運算出當前綜合成本最低的動態 EOQ。

    • 自然語言交互式採購決策助手: 資材人員透過自然語言詢問:「若紅海航線塞港導致交期延長 7 天,物料 A 的 EOQ 與 ROP 應如何調整?」,AI Agent 即時調用系統數據並完成對比模擬。


  2. AI 驅動的 3 個核心價值:

    • 突破傳統假設瓶頸: 使庫存決策得以同時考量運費波動、匯率變動、季節性折扣等多維度動態變數,超越傳統簡單二次方程的限制。

    • 實現離散高頻的自動化微調: 從過去每季度或每年更新一次 EOQ,提升至每日甚至每小時根據外部事件自動進行 EOQ 微調。

    • 大幅降低專家的決策認知負荷: AI Agent 能自動將複雜的決策過程歸納為具體的採購建議與風險提示,協助採購人員在幾秒鐘內完成高質量決策。

AI 不是要取代 EOQ 的底層邏輯,而是作為一個「動態參數引擎」,源源不絕地將高品質、高時效性的數據輸入至 EOQ 模型中,解決了傳統模型假設「過度簡化」的缺點。

展望未來,基於 AI Agent 的自主庫存優化將成為頂尖企業的核心競爭力。透過將企業內部的 ERP/MES 數據與外部的大模型能力相結合,企業能夠建立起一套「自我感知、自我思考、自我決策」的智慧供應鏈系統。這不僅能顯著降低企業的庫存持有成本與斷料風險,更能讓供應鏈管理團隊從繁瑣的日常試算中解脫出來,轉向更具戰略價值的高階供應商關係管理與風險架構規劃。

隨著工業 4.0 與數位轉型,企業庫存管理已演進為「動態需求驅動(DDMRP)與精益 JIT 模式:


維度

傳統 EOQ 採購模式 (Batch Purchasing)

現代智動化 JIT / APS / DDMRP 動態模式

核心營運哲學

批量規模經濟 (Economies of Scale):透過較大批量降低單次訂購分攤成本。

精益消除浪費 (Lean & Zero Inventory):追求單件流(Single-piece flow)與最低庫存。

訂購批量決定方式

基於歷史平均需求的靜態固定批量 (Fixed Lot Size)。

基於淨需求、瓶頸產能與即時拉動訊號的動態批量 (Dynamic Lot Size)。

與供應商關係

交易型關係、單次下單採購、較長 Lead Time。

戰略夥伴關係、VMI(供應商管理庫存)、頻繁小批量(High-frequency small lots)配送。

系統整合與運算引擎

Excel 定期手動計算或 ERP 靜態主檔設定。

APS 引擎即時模擬、DDMRP 解耦緩衝區(Decoupling Buffers)動態補貨。


06

AI 在 EOQ 的場景與價值

如何利用近年突破性的生成式 AI(Generative AI)、大型語言模型(LLM)以及自主 AI Agent(AI 代理人)技術,突破傳統 EOQ 模型在面對複雜外部環境時的侷限性,建構具備自適應能力的「智慧化自主供應鏈」。

傳統的 EOQ 運算極度依賴結構化的內部歷史數據,且無法有效處理非結構化或即時變化的外部資訊,例如全球航運運費暴漲、地緣政治風險、極端氣候預警或是供應商財務危機。隨著生成式 AI 技術的成熟,企業現在能夠透過 Multi-Agent 架構,讓不同的 AI Agent 分別扮演「需求預測師」、「價格談判官」與「物流風險評估員」,在背後實時進行千百次模擬,動態輸出最適化的 EOQ 與採購策略,這將徹底顛覆傳統庫存管理的作業模式。

  1. EOQ 的 3 大應用場景:

    • 非結構化數據整合與動態需求(D)預測: AI 整合新聞、氣象、社群輿情與總體經濟數據,透過 Transformer 時間序列模型將傳統靜態的 D 轉化為高度精準的動態需求機率分布。

    • Multi-Agent 協同決策與邊界條件模擬: 「需求 Agent」預測銷售、「採購 Agent」評估 MOQ 與折扣、「物流 Agent」即時抓取運費,多 Agent 共同協商運算出當前綜合成本最低的動態 EOQ。

    • 自然語言交互式採購決策助手: 資材人員透過自然語言詢問:「若紅海航線塞港導致交期延長 7 天,物料 A 的 EOQ 與 ROP 應如何調整?」,AI Agent 即時調用系統數據並完成對比模擬。


  2. AI 驅動的 3 個核心價值:

    • 突破傳統假設瓶頸: 使庫存決策得以同時考量運費波動、匯率變動、季節性折扣等多維度動態變數,超越傳統簡單二次方程的限制。

    • 實現離散高頻的自動化微調: 從過去每季度或每年更新一次 EOQ,提升至每日甚至每小時根據外部事件自動進行 EOQ 微調。

    • 大幅降低專家的決策認知負荷: AI Agent 能自動將複雜的決策過程歸納為具體的採購建議與風險提示,協助採購人員在幾秒鐘內完成高質量決策。

AI 不是要取代 EOQ 的底層邏輯,而是作為一個「動態參數引擎」,源源不絕地將高品質、高時效性的數據輸入至 EOQ 模型中,解決了傳統模型假設「過度簡化」的缺點。

展望未來,基於 AI Agent 的自主庫存優化將成為頂尖企業的核心競爭力。透過將企業內部的 ERP/MES 數據與外部的大模型能力相結合,企業能夠建立起一套「自我感知、自我思考、自我決策」的智慧供應鏈系統。這不僅能顯著降低企業的庫存持有成本與斷料風險,更能讓供應鏈管理團隊從繁瑣的日常試算中解脫出來,轉向更具戰略價值的高階供應商關係管理與風險架構規劃。

隨著工業 4.0 與數位轉型,企業庫存管理已演進為「動態需求驅動(DDMRP)與精益 JIT 模式:


維度

傳統 EOQ 採購模式 (Batch Purchasing)

現代智動化 JIT / APS / DDMRP 動態模式

核心營運哲學

批量規模經濟 (Economies of Scale):透過較大批量降低單次訂購分攤成本。

精益消除浪費 (Lean & Zero Inventory):追求單件流(Single-piece flow)與最低庫存。

訂購批量決定方式

基於歷史平均需求的靜態固定批量 (Fixed Lot Size)。

基於淨需求、瓶頸產能與即時拉動訊號的動態批量 (Dynamic Lot Size)。

與供應商關係

交易型關係、單次下單採購、較長 Lead Time。

戰略夥伴關係、VMI(供應商管理庫存)、頻繁小批量(High-frequency small lots)配送。

系統整合與運算引擎

Excel 定期手動計算或 ERP 靜態主檔設定。

APS 引擎即時模擬、DDMRP 解耦緩衝區(Decoupling Buffers)動態補貨。


07

EOQ 與 MOQ 的 衝突與折衝

「我們的 MOQ(Minimum Order Quantity,最小訂購量)是 1,000 件,少於這個數量不接單。」

對於你來說,這類回覆從供應生那邊並不陌生。EOQ 代表的是買方(企業內部)追求「總庫存成本極小化」的理想值;而 MOQ 則代表賣方(供應商)為了維護其自身生產經濟規模或物流成本所設定的「最低營運門檻」。當 EOQ 遠小於 MOQ 時,採購人員陷入了兩難,若硬著頭皮買 MOQ 的數量,將導致倉庫積壓大量呆滯庫存,持有成本暴增;若堅持只買 EOQ 的數量,則可能面臨供應商拒絕接單或被加收昂貴小額訂單處理費的狀況。

  1. 3 大衝突:

    • 立場與目標矛盾: EOQ 追求買方內部的持有與下單成本平衡;MOQ 追求賣方生產邊際成本與基本利潤極大化。

    • 庫存風險承受方轉移: 強制執行 MOQ 會將供應商的庫存積壓風險完全轉嫁至買方倉庫,破壞了 EOQ 的最佳成本結構。

    • 資金占用與現金流衝突: 超出 EOQ 數倍的 MOQ 採購會大量鎖死買方的營運資金,增加物料呆滯與過期的財務風險。


  2. 衝突的 3 個折衝:

    • 框架合同與分批交貨(Blanket PO + Split Deliveries): 與供應商簽署包含 MOQ 總量的框架合約以爭取優惠單價,但要求供應商依據買方的 EOQ 週期分批送貨入庫。

    • 導入 VMI 與寄售(Consignment): 協議由供應商將 MOQ 數量的貨物存放於買方近郊或買方倉庫,買方按實際領用數量計價,庫存持有成本由賣方承擔。

    • 元件通用化與聯合採購(Standardization & Group Purchasing): 透過工程設計進行料號標準化,將多個產品線的需求合併,拉高總需求量 D,從而在數學上將 EOQ 推升至超越 MOQ 的水準。

採購人員必須理解,EOQ 是內部優化的目標函數,而 MOQ 則是外部環境的硬性邊界約束。在商業現實中,盲目堅持照 EOQ 下單往往行不通,但無條件接受 MOQ 則會讓企業的庫存不健康。

解決此衝突的關鍵,在於將採購決策轉向「商業談判與供應鏈架構設計」。透過運用框架合約分批交貨、VMI 託管以及推動元件通用化等複合策略,企業得以在滿足供應商 MOQ 門檻的前提下,保留 EOQ 所帶來的庫存流動性與成本優勢,實現買賣雙方的動態商業平衡。

07

EOQ 與 MOQ 的 衝突與折衝

「我們的 MOQ(Minimum Order Quantity,最小訂購量)是 1,000 件,少於這個數量不接單。」

對於你來說,這類回覆從供應生那邊並不陌生。EOQ 代表的是買方(企業內部)追求「總庫存成本極小化」的理想值;而 MOQ 則代表賣方(供應商)為了維護其自身生產經濟規模或物流成本所設定的「最低營運門檻」。當 EOQ 遠小於 MOQ 時,採購人員陷入了兩難,若硬著頭皮買 MOQ 的數量,將導致倉庫積壓大量呆滯庫存,持有成本暴增;若堅持只買 EOQ 的數量,則可能面臨供應商拒絕接單或被加收昂貴小額訂單處理費的狀況。

  1. 3 大衝突:

    • 立場與目標矛盾: EOQ 追求買方內部的持有與下單成本平衡;MOQ 追求賣方生產邊際成本與基本利潤極大化。

    • 庫存風險承受方轉移: 強制執行 MOQ 會將供應商的庫存積壓風險完全轉嫁至買方倉庫,破壞了 EOQ 的最佳成本結構。

    • 資金占用與現金流衝突: 超出 EOQ 數倍的 MOQ 採購會大量鎖死買方的營運資金,增加物料呆滯與過期的財務風險。


  2. 衝突的 3 個折衝:

    • 框架合同與分批交貨(Blanket PO + Split Deliveries): 與供應商簽署包含 MOQ 總量的框架合約以爭取優惠單價,但要求供應商依據買方的 EOQ 週期分批送貨入庫。

    • 導入 VMI 與寄售(Consignment): 協議由供應商將 MOQ 數量的貨物存放於買方近郊或買方倉庫,買方按實際領用數量計價,庫存持有成本由賣方承擔。

    • 元件通用化與聯合採購(Standardization & Group Purchasing): 透過工程設計進行料號標準化,將多個產品線的需求合併,拉高總需求量 D,從而在數學上將 EOQ 推升至超越 MOQ 的水準。

採購人員必須理解,EOQ 是內部優化的目標函數,而 MOQ 則是外部環境的硬性邊界約束。在商業現實中,盲目堅持照 EOQ 下單往往行不通,但無條件接受 MOQ 則會讓企業的庫存不健康。

解決此衝突的關鍵,在於將採購決策轉向「商業談判與供應鏈架構設計」。透過運用框架合約分批交貨、VMI 託管以及推動元件通用化等複合策略,企業得以在滿足供應商 MOQ 門檻的前提下,保留 EOQ 所帶來的庫存流動性與成本優勢,實現買賣雙方的動態商業平衡。

08

EOQ 與 EPQ的 3 大差異與選擇

在面對自製半成品與成品時,可以直接套用採購學中的 EOQ 模型嗎?如果不行,專門針對生產線設計的 EPQ(Economic Production Quantity,經濟生產批量) 又有何不同?

EOQ 與 EPQ 雖然在數學結構上相似,但它們所針對的商業場景與物料補充模式卻有差異。EOQ 假設物料是「整批瞬間到達」外購件;而 EPQ 則針對「邊生產、邊消耗」的工廠自製件。若生管人員誤將 EOQ 模型套用於工廠內部的自製排程,將會嚴重高估倉庫的最高庫存水位,進而計算出錯誤的生產批量,增加無謂的機台換模損失。

  1. 3 大差異:

    • 物料補充模式不同: EOQ 為外購件,訂貨後整批瞬間入庫(Instantaneous Receipt);EPQ 為自製件,隨生產過程漸進式入庫(Gradual Receipt)。

    • 核心成本評估對象不同: EOQ 評估「採購下單成本與倉儲持有成本」;EPQ 評估「機台換模/設定成本(Setup Cost)與倉儲持有成本」。

    • 最高庫存水位計算不同: EOQ 的最高庫存即為 Q;EPQ 考慮邊生產邊消耗(生產速率 p >  需求速率 d),最高庫存為 Q x (1 - d / p),低於 EOQ。


  2. 3 個決策指標:

    • Make-or-Buy(自製或外購)決策: 外購零部件一律採用 EOQ 模型;廠內加工與裝配線一律採用 EPQ 模型。

    • 機台產能與生產速率比(p / d): 當工廠生產速率 p 遠大於需求速率 d 時,EPQ 模型在數學上會收斂退化為 EOQ 模型。

    • 換模工時與換模成本(S)佔比: 若產線換模耗時極長且損失巨大,應優先使用 EPQ 算出最佳生產 run size,以平衡換模損失與 WIP 持有成本。

採購看 EOQ,生產看 EPQ,這兩者分別代表了供應鏈外圍與工廠內部的成本優化模型。生管與資材團隊在進行系統參數設定時,必須嚴格根據物料的來源屬性進行模型選型。誤用模型將導致營運偏差,將 EOQ 套用於自製件會高估持有成本,導出過小的生產批量並引發頻繁換模;反之亦然。正確地運用 EPQ 模型,能協助工廠在產線換模損失與半成品庫存積壓之間取得平衡,實現最高效的生產運轉。

08

EOQ 與 EPQ的 3 大差異與選擇

在面對自製半成品與成品時,可以直接套用採購學中的 EOQ 模型嗎?如果不行,專門針對生產線設計的 EPQ(Economic Production Quantity,經濟生產批量) 又有何不同?

EOQ 與 EPQ 雖然在數學結構上相似,但它們所針對的商業場景與物料補充模式卻有差異。EOQ 假設物料是「整批瞬間到達」外購件;而 EPQ 則針對「邊生產、邊消耗」的工廠自製件。若生管人員誤將 EOQ 模型套用於工廠內部的自製排程,將會嚴重高估倉庫的最高庫存水位,進而計算出錯誤的生產批量,增加無謂的機台換模損失。

  1. 3 大差異:

    • 物料補充模式不同: EOQ 為外購件,訂貨後整批瞬間入庫(Instantaneous Receipt);EPQ 為自製件,隨生產過程漸進式入庫(Gradual Receipt)。

    • 核心成本評估對象不同: EOQ 評估「採購下單成本與倉儲持有成本」;EPQ 評估「機台換模/設定成本(Setup Cost)與倉儲持有成本」。

    • 最高庫存水位計算不同: EOQ 的最高庫存即為 Q;EPQ 考慮邊生產邊消耗(生產速率 p >  需求速率 d),最高庫存為 Q x (1 - d / p),低於 EOQ。


  2. 3 個決策指標:

    • Make-or-Buy(自製或外購)決策: 外購零部件一律採用 EOQ 模型;廠內加工與裝配線一律採用 EPQ 模型。

    • 機台產能與生產速率比(p / d): 當工廠生產速率 p 遠大於需求速率 d 時,EPQ 模型在數學上會收斂退化為 EOQ 模型。

    • 換模工時與換模成本(S)佔比: 若產線換模耗時極長且損失巨大,應優先使用 EPQ 算出最佳生產 run size,以平衡換模損失與 WIP 持有成本。

採購看 EOQ,生產看 EPQ,這兩者分別代表了供應鏈外圍與工廠內部的成本優化模型。生管與資材團隊在進行系統參數設定時,必須嚴格根據物料的來源屬性進行模型選型。誤用模型將導致營運偏差,將 EOQ 套用於自製件會高估持有成本,導出過小的生產批量並引發頻繁換模;反之亦然。正確地運用 EPQ 模型,能協助工廠在產線換模損失與半成品庫存積壓之間取得平衡,實現最高效的生產運轉。

09

供應鏈中斷與波動的機制

近年來,全球供應鏈面臨著動盪,從極端氣候導致的停工、地緣政治衝突引發的航線中斷,到資安攻擊造成 ERP 系統癱瘓。在這些事件面前,建立於平穩假設上的傳統 EOQ 模型紛紛失效,導致企業不是面臨嚴重缺貨斷料,就是面臨庫存暴增呆滯的狀況。

當外部環境的波動幅度遠超出歷史數據的統計標準差時,單靠固定的成本參數進行下單無異於閉門造車。如何將「韌性(Resilience)」與「彈性(Flexibility)」作為新的約束條件導入 EOQ 機制中,是確保企業在遭受外部衝擊時,庫存體系仍能維持基本運轉而中斷。

  1. 3 大痛點:

    • 牛鞭效應(Bullwhip Effect)導致需求暴跌暴漲: 外部市場微小的需求波動經由供應鏈層層放大,使固定需求 D 假設完全失真,引發嚴重的庫存過剩或斷料。

    • 供應商交期(Lead Time)不確定: 港口擁塞或地緣政治導致交期呈現離散巨幅延誤,傳統基於固定交期的 ROP 與 EOQ 組合瞬間癱瘓。

    • 數據上雲與外部對接的資安風險: 為了動態計算 EOQ 而與外部供應商共享即時庫存數據時,企業面臨著核心商業機密與供應鏈資安洩漏風險。


  2. 3 個應變機制:

    • 導入滾動式時域 EOQ(Rolling-Horizon EOQ): 棄用年化固定 D,改採未來 8~12 週的滾動預測(Rolling Forecast),每週動態重新計算並微調 EOQ 批次。

    • 雙原廠(Dual-Sourcing)配額化 EOQ 模型: 將算出的總 EOQ 按風險比例拆分(例如. 70% 給低成本主供應商,30% 給高彈性備援供應商),以少許成本換取供應鏈韌性。

    • 地端/私有雲架構與聯邦學習(Federated Learning)資安防護: 在敏感庫存與成本數據不離開企業地端防火牆的前提下,透過安全多方計算與外部供應鏈節點協同運算 EOQ。

傳統 EOQ 追求的是「成本效率(Efficiency)」,而在動盪時代,企業必須在效率與「韌性(Resilience)」之間取得全新的平衡。透過導入滾動式時域預測、雙原廠配額拆分,以及建立高資安規格的數據協同架構,企業能夠為 EOQ 模型裝上防護網。這使資材團隊既能在平時維持庫存成本控管,又能在黑天鵝事件襲擊時快速調整採購策略,確保供應鏈營運不中斷,將極端事件對企業財務與顧客滿意度的衝擊降至最低。

09

供應鏈中斷與波動的機制

近年來,全球供應鏈面臨著動盪,從極端氣候導致的停工、地緣政治衝突引發的航線中斷,到資安攻擊造成 ERP 系統癱瘓。在這些事件面前,建立於平穩假設上的傳統 EOQ 模型紛紛失效,導致企業不是面臨嚴重缺貨斷料,就是面臨庫存暴增呆滯的狀況。

當外部環境的波動幅度遠超出歷史數據的統計標準差時,單靠固定的成本參數進行下單無異於閉門造車。如何將「韌性(Resilience)」與「彈性(Flexibility)」作為新的約束條件導入 EOQ 機制中,是確保企業在遭受外部衝擊時,庫存體系仍能維持基本運轉而中斷。

  1. 3 大痛點:

    • 牛鞭效應(Bullwhip Effect)導致需求暴跌暴漲: 外部市場微小的需求波動經由供應鏈層層放大,使固定需求 D 假設完全失真,引發嚴重的庫存過剩或斷料。

    • 供應商交期(Lead Time)不確定: 港口擁塞或地緣政治導致交期呈現離散巨幅延誤,傳統基於固定交期的 ROP 與 EOQ 組合瞬間癱瘓。

    • 數據上雲與外部對接的資安風險: 為了動態計算 EOQ 而與外部供應商共享即時庫存數據時,企業面臨著核心商業機密與供應鏈資安洩漏風險。


  2. 3 個應變機制:

    • 導入滾動式時域 EOQ(Rolling-Horizon EOQ): 棄用年化固定 D,改採未來 8~12 週的滾動預測(Rolling Forecast),每週動態重新計算並微調 EOQ 批次。

    • 雙原廠(Dual-Sourcing)配額化 EOQ 模型: 將算出的總 EOQ 按風險比例拆分(例如. 70% 給低成本主供應商,30% 給高彈性備援供應商),以少許成本換取供應鏈韌性。

    • 地端/私有雲架構與聯邦學習(Federated Learning)資安防護: 在敏感庫存與成本數據不離開企業地端防火牆的前提下,透過安全多方計算與外部供應鏈節點協同運算 EOQ。

傳統 EOQ 追求的是「成本效率(Efficiency)」,而在動盪時代,企業必須在效率與「韌性(Resilience)」之間取得全新的平衡。透過導入滾動式時域預測、雙原廠配額拆分,以及建立高資安規格的數據協同架構,企業能夠為 EOQ 模型裝上防護網。這使資材團隊既能在平時維持庫存成本控管,又能在黑天鵝事件襲擊時快速調整採購策略,確保供應鏈營運不中斷,將極端事件對企業財務與顧客滿意度的衝擊降至最低。

10

落地 EOQ 的 5 個實施步驟

在企業內部推動 EOQ 與智慧庫存優化專案,是一項跨越採購、倉儲、製造、財務與 IT 部門的系統性工程。專案推動者經常面臨資料品質低下、財務與採購對成本定義不一、第一線人員抗拒等挑戰。因此,一份包含「前置準備、參數設定、小範疇試跑、系統自動化到持續優化」的標準作業流程(SOP),是專案能否成功順利落地的核心保障。

  1. 物料 ABC 分級與數據清洗:聚焦高價值資產並確保基礎數據品質。針對全廠料號進行 ABC 分級(A 類高價值、B 類中等、C 類低價),並全面清理 ERP 主檔中的單價、包裝規範與歷史消耗紀錄。

  2. 參數量化與成本模型建立:跨部門定義並量化真實的 S 與 H。會同財務與資材部門,精確量化單次採購/機台換模成本 S(含人工、表單、檢驗費)與年持有成本率 i(含資金利息、倉儲租金、呆滯風險)。

  3. 小範疇沙盒試算與邊界對齊:以少量料號驗證演算法並對齊 MOQ 約束。挑選 50~100 項具代表性的 A/B 類物料進行 EOQ 試算,並將供應商 MOQ、包裝倍量與倉庫容積上限納入修正演算法中。

  4. ERP/MRP 系統邏輯整合與上線:將演算法嵌入系統實現自動採購建議。將驗證無誤的 EOQ 與 ROP 參數批次寫回 ERP 主檔,設定 MRP 排程運算,使其能自動產生最適採購建議單(PR)。

  5. 建立動態監控與閉環優化機制:結合 AI 進行參數滾動微調與績效追蹤。定期監控庫存周轉率與缺貨率,並導入 AI 預測模型進行 EOQ 參數的季度或每月滾動修正,形成持續改善閉環。


專案推動成功的 3 個關鍵要素:

  • 高階主管的跨部門授權與支持: 庫存優化涉及採購(看重單價折扣)與資材(看重庫存水位)的目標衝突,必須有高階主管進行跨部門 KPI 整合。

  • 建立高品質且動態維護的 Master Data 體系: 將主檔數據維護納入資材人員的日常 KPI,確保 S、H、L 等參數能隨市場現況動態更新。

  • 變革管理與第一線人員的培訓: 讓採購與物控人員理解 EOQ 邏輯,避免第一線人員因不信任系統建議而手動覆蓋(Override)採購數量。

遵循結構化的五個實施步驟,能協助專案小組由淺入深、由點到面地建立起企業專屬的庫存控制體系,大幅地降低了專案失敗的風險。專案負責人應採用精實創業的 MVP 概念,從高價值的 A 類物料開始小範疇試跑,用實際縮減的庫存資金成果爭取跨部門的支持。透過建立標準化的推動流程與動態數據維護機制,企業不能實現庫存成本下降的目標。

10

落地 EOQ 的 5 個實施步驟

在企業內部推動 EOQ 與智慧庫存優化專案,是一項跨越採購、倉儲、製造、財務與 IT 部門的系統性工程。專案推動者經常面臨資料品質低下、財務與採購對成本定義不一、第一線人員抗拒等挑戰。因此,一份包含「前置準備、參數設定、小範疇試跑、系統自動化到持續優化」的標準作業流程(SOP),是專案能否成功順利落地的核心保障。

  1. 物料 ABC 分級與數據清洗:聚焦高價值資產並確保基礎數據品質。針對全廠料號進行 ABC 分級(A 類高價值、B 類中等、C 類低價),並全面清理 ERP 主檔中的單價、包裝規範與歷史消耗紀錄。

  2. 參數量化與成本模型建立:跨部門定義並量化真實的 S 與 H。會同財務與資材部門,精確量化單次採購/機台換模成本 S(含人工、表單、檢驗費)與年持有成本率 i(含資金利息、倉儲租金、呆滯風險)。

  3. 小範疇沙盒試算與邊界對齊:以少量料號驗證演算法並對齊 MOQ 約束。挑選 50~100 項具代表性的 A/B 類物料進行 EOQ 試算,並將供應商 MOQ、包裝倍量與倉庫容積上限納入修正演算法中。

  4. ERP/MRP 系統邏輯整合與上線:將演算法嵌入系統實現自動採購建議。將驗證無誤的 EOQ 與 ROP 參數批次寫回 ERP 主檔,設定 MRP 排程運算,使其能自動產生最適採購建議單(PR)。

  5. 建立動態監控與閉環優化機制:結合 AI 進行參數滾動微調與績效追蹤。定期監控庫存周轉率與缺貨率,並導入 AI 預測模型進行 EOQ 參數的季度或每月滾動修正,形成持續改善閉環。


專案推動成功的 3 個關鍵要素:

  • 高階主管的跨部門授權與支持: 庫存優化涉及採購(看重單價折扣)與資材(看重庫存水位)的目標衝突,必須有高階主管進行跨部門 KPI 整合。

  • 建立高品質且動態維護的 Master Data 體系: 將主檔數據維護納入資材人員的日常 KPI,確保 S、H、L 等參數能隨市場現況動態更新。

  • 變革管理與第一線人員的培訓: 讓採購與物控人員理解 EOQ 邏輯,避免第一線人員因不信任系統建議而手動覆蓋(Override)採購數量。

遵循結構化的五個實施步驟,能協助專案小組由淺入深、由點到面地建立起企業專屬的庫存控制體系,大幅地降低了專案失敗的風險。專案負責人應採用精實創業的 MVP 概念,從高價值的 A 類物料開始小範疇試跑,用實際縮減的庫存資金成果爭取跨部門的支持。透過建立標準化的推動流程與動態數據維護機制,企業不能實現庫存成本下降的目標。

分享這篇文章

分享這篇文章

製造問與答

製造問與答

01

面對少量多樣、需求波動大,EOQ 如何避免「斷料」或「囤貨」?

我們會將標準訂在 「動態 EOQ」 與「安全庫存(Safety Stock)」的動態調控。靜態 EOQ 假設需求恆定,面對波動必然失效。標準做法是將需求標準差與供應商交期變異(Lead Time Variability)納入算式,並引入 Rolling Forecast;由系統每週根據過去 30 天實時消耗速率動態重算 EOQ 與再訂購點(ROP),配合 dynamic buffer 確保高敏捷與零斷料。

01

面對少量多樣、需求波動大,EOQ 如何避免「斷料」或「囤貨」?

我們會將標準訂在 「動態 EOQ」 與「安全庫存(Safety Stock)」的動態調控。靜態 EOQ 假設需求恆定,面對波動必然失效。標準做法是將需求標準差與供應商交期變異(Lead Time Variability)納入算式,並引入 Rolling Forecast;由系統每週根據過去 30 天實時消耗速率動態重算 EOQ 與再訂購點(ROP),配合 dynamic buffer 確保高敏捷與零斷料。

02

當供應商提供階梯式數量折扣時,如何準確算出「最佳採購點」?

我們認為評估關鍵在於 「全總成本(Total Cost Curve)最低評估模型」。不能只看折扣帶來的單價下降。系統需針對每個折扣數量門檻,準確計算「採購成本 + 訂購成本 + 庫存持有成本」的總和。當大量採購省下的單價折扣金額,大於因庫存積壓額外產生的持有成本與資金利息時,該階梯數量才是經濟採購點,避免掉入「買多省單價卻虧總成本」的狀況。

02

當供應商提供階梯式數量折扣時,如何準確算出「最佳採購點」?

我們認為評估關鍵在於 「全總成本(Total Cost Curve)最低評估模型」。不能只看折扣帶來的單價下降。系統需針對每個折扣數量門檻,準確計算「採購成本 + 訂購成本 + 庫存持有成本」的總和。當大量採購省下的單價折扣金額,大於因庫存積壓額外產生的持有成本與資金利息時,該階梯數量才是經濟採購點,避免掉入「買多省單價卻虧總成本」的狀況。

03

如何打破單一物料計算限制,實現聯合採購以降低運輸成本?

傳統 EOQ 獨立計算單一 SKUs,常導致零散運輸。比較好的做法是將同一供應商或相同運輸路線的多種物料整合,採用「固定週期、動態數量」的 joint replenishment 策略;將固定運費與報關手續費平攤至全套物料,在減少單一物料持有成本的同時,大幅降低整體物流與處理費用。

03

如何打破單一物料計算限制,實現聯合採購以降低運輸成本?

傳統 EOQ 獨立計算單一 SKUs,常導致零散運輸。比較好的做法是將同一供應商或相同運輸路線的多種物料整合,採用「固定週期、動態數量」的 joint replenishment 策略;將固定運費與報關手續費平攤至全套物料,在減少單一物料持有成本的同時,大幅降低整體物流與處理費用。

04

如何透過降低 Setup / 訂購成本,將 EOQ 的最佳批次向 1 逼近?

我們評估核心在於 「SMED(單分鐘快速換模)」與 「SRM 採購自動化」。要實現精益生產的單件流(Batch Size = 1),必須將 Setup/訂購成本(S)降至趨近於零。在車間透過 SMED 縮短 90% 換線時間,在採購端透過 SRM/API 自動下單與電子過帳,消滅手工訂單處理費,Q* 自然能急劇縮減,提高資金週轉率。

04

如何透過降低 Setup / 訂購成本,將 EOQ 的最佳批次向 1 逼近?

我們評估核心在於 「SMED(單分鐘快速換模)」與 「SRM 採購自動化」。要實現精益生產的單件流(Batch Size = 1),必須將 Setup/訂購成本(S)降至趨近於零。在車間透過 SMED 縮短 90% 換線時間,在採購端透過 SRM/API 自動下單與電子過帳,消滅手工訂單處理費,Q* 自然能急劇縮減,提高資金週轉率。

05

持有成本率(H)是否真確反映了現階段的資金與庫存風險?

我們會將判斷標準訂在 「全面加權平均資金成本(WACC)」與「庫存隱性風險成本」的拆解。多數企業只用 5% ~ 10% 的財務利息計算 H,嚴重低估成本。在麥肯錫的庫存轉型案例中,客戶重新精算真確 H(通常高達 20% ~ 30%),必須包含 WACC 資金成本、倉庫租金、保險、物料過期報廢率(Obsolescence)、跌價損失與盤虧風險。唯有真確的 H,才能算出現實中最利於財務 P&L 的 EOQ。

05

持有成本率(H)是否真確反映了現階段的資金與庫存風險?

我們會將判斷標準訂在 「全面加權平均資金成本(WACC)」與「庫存隱性風險成本」的拆解。多數企業只用 5% ~ 10% 的財務利息計算 H,嚴重低估成本。在麥肯錫的庫存轉型案例中,客戶重新精算真確 H(通常高達 20% ~ 30%),必須包含 WACC 資金成本、倉庫租金、保險、物料過期報廢率(Obsolescence)、跌價損失與盤虧風險。唯有真確的 H,才能算出現實中最利於財務 P&L 的 EOQ。

製造業的朋友們,我們誠摯邀請您一同建立需求,請您提出問題,我們將安排專業的顧問為您解答。

相關資源

相關資源

唯一可以為您的企業

提供準確服務的平台

訂閱即表示你同意我們的隱私政策,並同意接收我們的資訊

Icon Image
Icon Image
Icon Image
Icon Image

© 2025 製造新觀點 All Rights Reserved.

唯一可以為您的企業

提供準確服務的平台

訂閱即表示你同意我們的隱私政策,並同意接收我們的資訊

Icon Image
Icon Image
Icon Image
Icon Image

© 2025 製造新觀點 All Rights Reserved.

唯一可以為您的企業

提供準確服務的平台

訂閱即表示你同意我們的隱私政策,並同意接收我們的資訊

Icon Image
Icon Image
Icon Image
Icon Image

© 2025 製造新觀點 All Rights Reserved.
